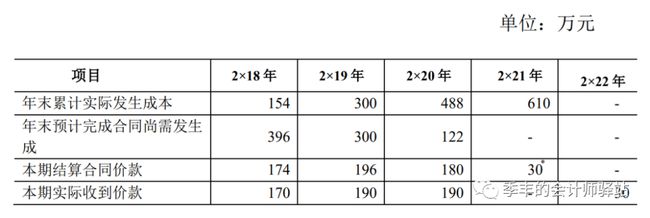

【例】甲建筑公司与其客户签订一项总金额为580万元的固定造价合同,该合同不可撤销。甲公司负责工程的施工及全面管理,客户按照第三方工程监理公司确认的工程完工量,每年与甲公司结算一次;该工程已于2×18年2月开工,预计2×21年6月完工;预计可能发生的工程总成本为550万元。到2×19年底,由于材料价格上涨等因素,甲公司将预计工程总成本调整为600万元。2×20年末根据工程最新情况将预计工程总成本调整为610万元。假定该建造工程整体构成单项履约义务,并属于在某一时段内履行的履约义务,该公司采用成本法确定履约进度,不考虑其他相关因素。该合同的其他有关资料如表所示。
按照合同约定,工程质保金 30万元需等到客户于2x22年底保证期结束且未发生重大质量问题方能收款。上述价款均为不含税价款,不考虑相关税费的影响。
会计处理:
1.2×18年账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1,540,000
贷:原材料、应付职工薪酬等 1,540,000
(2)确认计量当年的收入并结转成本。
履约进度=1,540,000÷(1,540,000+3,960,000)=28%
合同收入=5,800,000×28%=1,624,000(元)
借:合同结算——收入结转 1,624,000
贷:主营业务收入 1,624,000
借:主营业务成本 1,540,000
贷:合同履约成本 1,540,000
(3)结算合同价款。
借:应收账款 1,740,000
贷:合同结算——价款结算 1,740,000
(4)实际收到合同价款。
借:银行存款 1,700,000
贷:应收账款 1,700,000
2018年12月31日,“合同结算”科目的余额为贷方11.6万元(174-162.4),表明甲公司已经与客户结算但尚未履行履约义务的金额为11.6万元,由于甲公司预计该部分履约义务将在2×19年内完成,因此,应在资产负债表中作为合同负债列示。
2.2×19年的账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1,460,000
贷:原材料、应付职工薪酬等 1,460,000
(2)确认计量当年的收入并结转成本,同时,确认合同预计损失。
履约进度=3,000,000÷(3,000,000+3,000,000)=50%
合同收入=5,800,000×50%-1,624,000=1,276,000(元)
借:合同结算——收入结转 1,276,000
贷:主营业务收入 1,276,000
借:主营业务成本 1,460,000
贷:合同履约成本 1,460,000
借:主营业务成本 100,000
贷:预计负债 100,000
合同预计损失=(3,000,000+3,000,000-5,800,000)×(1-50%)=100,000(元)
在2×19年底,由于该合同预计总成本(600万元)大于合同总收入(580万元),预计发生损失总额为20万元,由于其中20万元×50%=10万元已经反映在损益中,因此应将剩余的、为完成工程将发生的预计损失10万元确认为当期损失。根据《企业会计准则第13号——或有事项》的相关规定,待执行合同变成亏损合同的,该亏损合同产生的义务满足相关条件的,则应当对亏损合同确认预计负债。因此,为完成工程将发生的预计损失10万元应当确认为预计负债。
(3)结算合同价款。
借:应收账款 1,960,000
贷:合同结算——价款结算 1,960,000
(4)实际收到合同价款。
借:银行存款 1,900,000
贷:应收账款 1,900,000
2×19年12月31日,“合同结算”科目的余额为贷方80万元(11.6+196-127.6),表明甲公司已经与客户结算但尚未履行履约义务的金额为80万元,由于甲公司预计该部分履约义务将在2×20年内完成,因此,应在资产负债表中作为合同负债列示。
3.2×20年的账务处理如下:
(1)实际发生的合同成本。
借:合同履约成本 1,880,000
贷:原材料、应付职工薪酬等 1,880,000
(2)确认计量当年的合同收入并结转成本,同时调整合同预计损失。
履约进度=4,880,000÷(4,880,000+1,220,000)=80%
合同收入=5,800,000×80%-1,624,000-1,276,000=1,740,000(元)
合同预计损失=(4,880,000+1,220,000-5,800,000)×(1-80%)-100,000=-40,000(元)
借:合同结算——收入结转 1740,000
贷:主营业务收入 1740,000
借:主营业务成本 1,880,000
贷:合同履约成本 1,880,000
借:预计负债 40,000
贷:主营业务成本 40,000
在2×20年底,由于该合同预计总成本(610万元)大于合同总收入(580万元),预计发生损失总额为30万元,由于其中30万元×80%=24万元已经反映在损益中,因此预计负债的余额为30万元-24万元=6万元,反映剩余的、为完成工程将发生的预计损失,因此,本期应转回合同预计损失4万元。
(3)结算合同价款。
借:应收账款 1,800,000
贷:合同结算——价款结算 1,800,000
(4)实际收到合同价款。
借:银行存款 1,900,000
贷:应收账款 1,900,000
2×20年12月31日,“合同结算”科目的余额为贷方86万元(80+180-174),表明甲公司已经与客户结算但尚未履行履约义务的金额为86万元,由于该部分履约义务将在2×21年6月底前完成,因此,应在资产负债表中作为合同负债列示。
4.2×21年1-6月的账务处理如下:
(1)实际发生合同成本。
借:合同履约成本 1,220,000
贷:原材料、应付职工薪酬等 1,220,000
(2)确认计量当期的合同收入并结转成本及已计提的合同损失。
2×21年1-6月确认的合同收入=合同总金额-截至目前累计已确认的收入
=5,800,000-1,624,000-1,276,000-1,740,000=1,160,000(元)
借:合同结算——收入结转 1,160,000
贷:主营业务收入 1,160,000
借:主营业务成本 1,220,000
贷:合同履约成本 1,220,000
借:预计负债 60,000
贷:主营业务成本 60,000
2×21年6月30日,“合同结算”科目的余额为借方30(86-116)万元,是工程质保金,需等到客户于2×22年底保质期结束且未发生重大质量问题后方能收款,应当资产负债表中作为合同资产列示。
5.2×22年的账务处理:
(1)保质期结束且未发生重大质量问题。
借:应收账款 300,000
贷:合同结算 300,000
(2)实际收到合同价款。
借:银行存款 300,000
贷:应收账款 300,000
分析依据:《企业会计准则第14号——收入》第二十六条、第二十九条、《企业会计准则第13号——或有负债》第八条等相关规定;《〈企业会计准则第14号——收入〉应用指南2018》第75~80页、《企业会计准则讲解(2010)》第209页等相关内容。
